Puurkaevu rajamine

Eestis võivad puurkaevude rajamisel omanikujärelvalvet teha omanikud ise. Kuna protsess on tavainimesele keeruline, siis juhtub, et peale puurkaevude rajamist ei ole kõik nii nagu sooviti, aga vaidlemiseks mingeid dokumenteeritud tõendeid töö protsessist ei ole. Seetõttu on hea üle käia mõned põhimõtted, et kõik soovijad saaksid võimalikult kvaliteetsed puurkaevud.

Puurkaev või puurauk?

Puurauk tekib puurimisel

  • Puurimise ajal toestatakse kobedaid setteid manteltoruga;
  • Kui puurauk on vajalik hilisemateks tegevusteks – geofüüsika, temperatuurimõõtmised vms, siis võidakse manteltoru osa ka tsementeerida (maavarauuringud, ehitusgeoloogia vms).

Puurkaev on spetsiaalse konstruktsiooniga puurauk

Puurauku on lisatud manteltoru, avatuks on jäetud vaid kindel intervall, mis on mõeldud kas põhjavee võtmiseks või veetasemete jälgimiseks kindlast sügavusest maapinnas. Mitteavatud osas on puuraugu ja manteltoru vaheline osa tsementeeritud, et põhjavesi ei saaks voolata puurkaevu mittesoovitavast vahemikust.

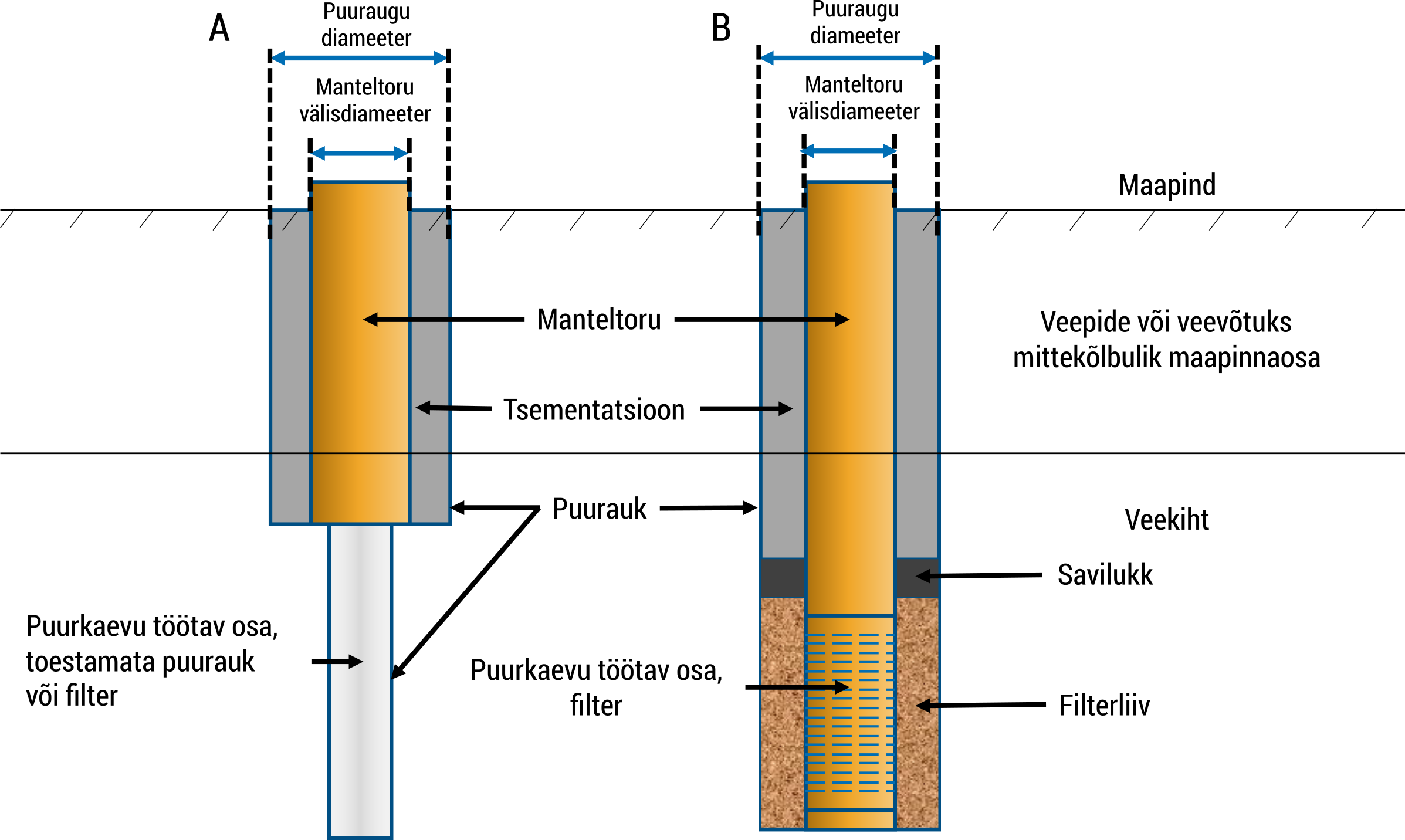

Puurkaevude ehitust seletav joonis
Joonis 1. Puuraugu ja puurkaevu ehituslikud komponendid klassikalise puurkaevu (A) ning üheetapiliselt rajatud puurkaevu (B) korral

Puurkaevu rajamiseks koostatakse projekt. Puurkaevu projektile seatud tingimused on ära toodud Puurkaevude rajamise määruses (Keskonnaministri määrus nr 43) ning seal on sätestatud ka juhud kui puurkaevu projekti muutuse korral tuleb saada uus kooskõlastus Keskkonnaametiga. Reeglina projekteeritakse puurkaev avama kindlat veekihti. Kui tulenevalt geolooglististest tingimustest ei ole võimalik puurkaevu rajada projekteeritud veekihti, siis sellisel juhul tuleb saada uus kooskõlastus Keskkonnaametilt. Sageli juhtub, et puurimise ajal saadava info põhjal on otstarbekas muuta puurkaevu sügavust sama põhjaveekihi piires. Kui puurija näeb puurimise käigus, et vett projekteeritud veekihi sees on andvad tsoonid on kas madalama või sügavamal, siis võib puurkaevu sügavust samas põhjaveekihis muuta ilma Keskkonnaameti loata. Tavaliselt on projektides kirjas ka tingimus, et sõltuvalt asukoha geoloogilisest ehitusest või puurkaevu sügavus muutuda. Oluline on siis see, et muutus toimuks vaid projekteeritud veekihi piires.

Puurkaevu projekteerides saab üldjuhul ette prognoosida veeandvust. Vee kvaliteeti on raske ette prognoosida. Üldjuhul ei tohiks omanikul olla ootust, et puurkaevust tuleb joogikõlbulik vesi. Raua- ja mangaaniioonid on Eesti põhjavees üsna levinud. Seega vastutab puurija reeglina vaid veehulga eest ning sellest, et puurkaevust tuleb pumbates ilma tahkete osakesteta vesi. Lisaks vastutab puurija veel selle eest, et puurkaevust pumbatakse vaid projekteeritud põhjaveekihi vett ning muude veekihtide vee voolamine puurkaevu on kvaliteetse konstruktsiooniga välistatud.

Puurkaevu rajamise meetodid

Eestis kasutatakse puurkaevude rajamisel enamasti kolme meetodit: 1) klassikaline puurkaevu rajamine, 2) üheetapiline puurkaevu rajamine ning 3) ODEX tehnoloogial põhinevat puurimisviisi kasutades puurkaevu rajamine.

1) Klassikalise puurkaevu rajamine (joonis 1 A) toimub vähemalt kahes etapis. Esimeses etapis puuritakse sobiva diameetriga puurauk. Peale puurimist paigaldatakse puurauku manteltoru ning täidetakse manteltoru ja puuraugu vahel olev tühemik tsementseguga, et hoida ära maapinnal oleva reostuse ning pinnavee sattumine põhjaveekihti. Vastavalt puurkaevu rajamise määrusele peab kvaliteetse tsementeerimise garanteerimiseks olema puuraugu diameetri ja manteltoru välisdiameetri vahe vähemalt 50 mm. Seejärel lastakse tsementsegul kivistuda vähemalt 12 tundi.

Teises etapis puuritakse lahti puurkaevu töötav osa. Puurkaevu töötav osa võib tugevate kivimkihtide puhul jääda toestamata, kuid pehmetes kivimites võib puuraugu seinade toestuseks paigaldada töötavasse osasse ka filtri.

2) Üheetapilise puurkaevu rajamise (Joonis 1 B) puhul puuritakse sama diameetriga valmis nii puurkaevu manteldatud osa kui ka puurkaevu töötav osa. Peale puuraugu puurimist puurkaevu lõppsügavuseni sisestatakse puurauku manteltoru kolonn, mille alumine osa koosneb filtrist, mis paigaldatakse puurkaevu töötavasse osasse. Manteltoru kolonni välisdiameeter peab olema 50 mm väiksem puuraugu diameetrist. Seejärel paigaldatakse puurkaevu töötavasse osasse filterliiv, selle peale savilukk ning ülejäänud manteltoru ja puuaugu vaheline osa tsementeeritakse kuni maapinnani. Enne puurkaevu katsepumpamist peab ootama tsementsegu kivistumist.

Mõlemal meetodi puhul peab tsementeerimine toimuma alt ülesse protsessiga (Joonis 2), ehk tsement tuleb juhtida puuraugu põhja kas läbi paigaldatud manteltoru või siis läbi spetsiaalse täitetoru, mis paigaldatakse manteltoru ja puuraugu vahelisse tühemikku ning mis ulatub puuraugu põhjani. Tsementsegu tuleb manteltoru ja puuraugu vahelisse tühemikku lisada seni, kuni see hakkab voolama maapinnale.

  • Tsementeerimine peab alati toimuma alt ülesse, sest siis täidetakse kogu tühemik ning ei teki õhu- või veesuletisi segusse.
  • Parim viis tsementeerimiseks on puurijate seas tuntud kui Perkinsi meetod, kus täitesegu pumbatakse puurauku läbi manteltoru.
  • Alternatiiviks on ka täitesegu pumpamine läbi täitetoru, mis ulatub puuraugu põhjani.
  • Täitesegu peab kivinema vähemalt 12 h enne edasi puurimist.
  • Selleks, et manteltoru ja puuraugu seina vahel oleks kõikjal tühi ruum (manteltoru ei puutu kusagil vastu augu serva), peab manteltoru välisseina ja augu diameetrite vahe olema vähemalt 50 mm.

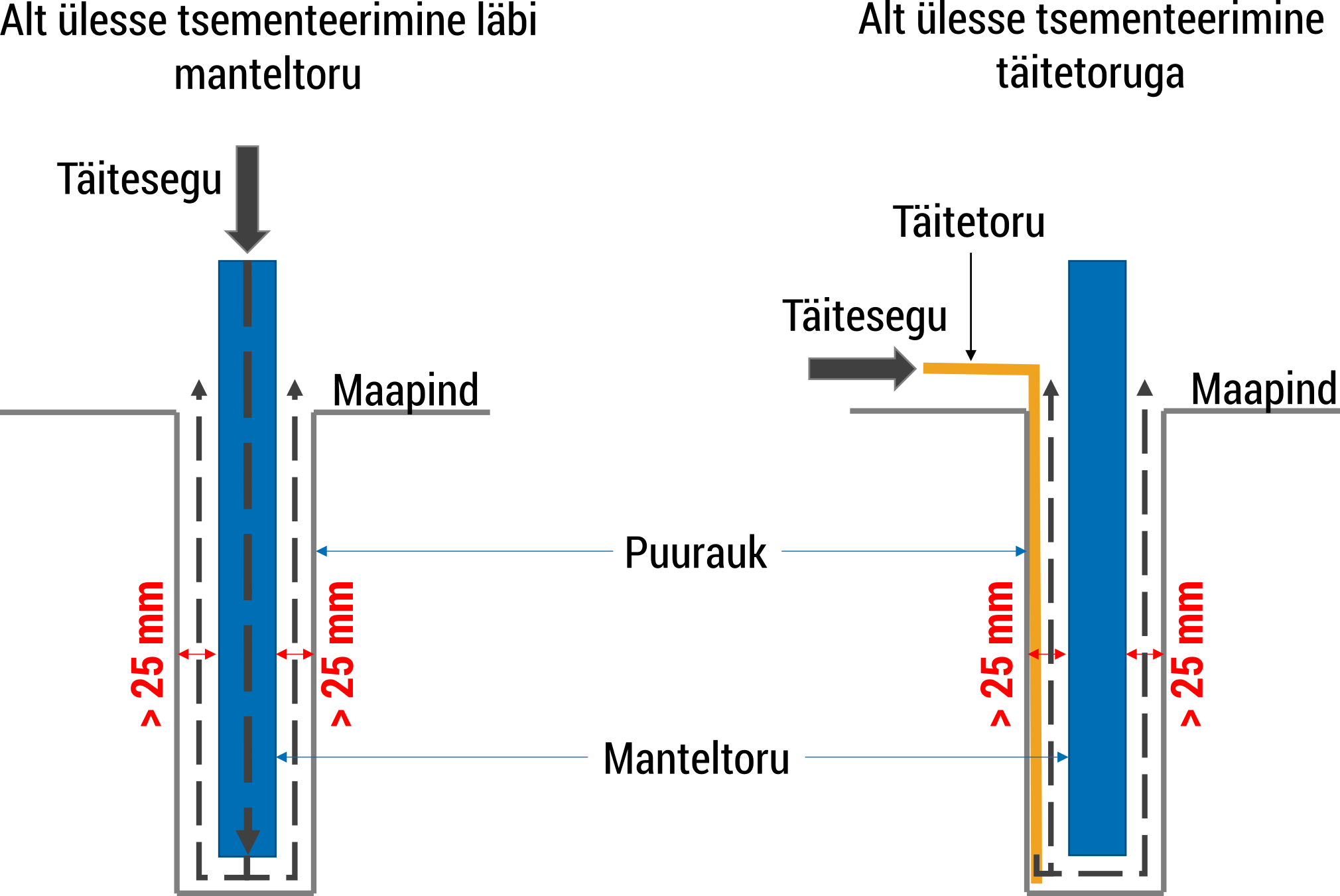

puurkaevu tsementeerimist seletav joonis
Joonis 2. Puurkaevu tsementeerimine peab toimuma alt ülesse meetodil kas läbi manteltoru või läbi spetsaalse täitetoru, mis ulatub puuraugu põhjani. Manteltoru peab olema puuraugus tsentreeritud tsentraatorite abil iga 10-12 m tagant

3) „ODEX“ tehnoloogia all peame antud kirjelduses silmas puurimisviisi, mille käigus tõmmatakse puurkaevu manteltoru puurimise ajal koos puuriga maa alla. Selleks, et manteltoru ei kiiluks maapinnas kinni, teeb ODEX puurpea suurema augu kui on manteltoru välisdiameeter.

ODEX tehnoloogia puhul on projektides põhimõtteliselt kirjeldatud Joonisel 1 vasakpoolse puurkaevu puurimist, kuid paraku ei tee ükski standardne ODEX puurpea sellise suurusega auku, et puuraugu ja manteltoru välisdiameetri vahe oleks 50 mm. Kui vastav puurpea on eritellimusena puurimisfirmal olemas, siis tuleb selle kasutamist kontrollida omanikujärelvalve korras.

Puurkaevude rajamise määruses on toodud nõue, et puurkaevu konstruktsioon peab „kindlustama, et isolatsiooni tagamiseks oleks eri põhjaveekihtide üksteisest eraldamisel ettepuuritud puuraugu ja manteltorude läbimõõtude vahe vähemalt 50 mm“. Kui puurimise ajal tõmmatakse puurpeaga kohe kaasa manteltoru, siis pudedates kivimites ja setetes ei jää puuraugu sein püsima ning ei ole võimalik kontrollida ja seega ka garanteerida, et ettepuuritud augu ja manteltoru välisseina vahel on terves ulatuses vähemalt 25 mm paksune tühemik. Kui puuraugu ja manteltoru välisseina vahel ei ole nõutud tühemikku, siis ei ole võimalik kvaliteetselt tsementeerimist garanteerida ning võib juhtuda, et peale puurkaevu rajamist võib teatud osades manteltoru ja puuraugu seina vahelises tühemikus isoleeriv täitesegu puududa.

Seetõttu tuleb arvestada, et ODEX puurimise puhul esineb risk, et ei kindlustata isolatsiooni eri põhjaveekihtide vahel ning saastunud vee, sh ülemiste põhjaveekihtide vee sissevool puurkaevuga või -auguga avatavasse põhjaveekihti ei ole välistatud.

Puurkaevu rajamise etapid

Puurkaevu rajamine algab sobiva puurija leidmisega. Puurkaevu tohivad rajada vaid vastavat hüdrogeoloogliste tööde luba omavad ettevõtted. Nende nimekirja leiad hüdrogeoloogliste tööde komisjoni leheküljelt: https://kliimaministeerium.ee/hudrogeoloogiliste-toode-komisjon

Hinnapäringus pead juba ette mõtlema puurkaevude rajamisega seotud riskidele ning sellele, et puurkaev saaks rajatud võimalikult kvaliteetselt. Maa alla puurides ei tea kunagi 100% ette, ning seetõttu võib põhjaveekihist saadab vee kvaliteet vahel üllatusi pakkuda, kui puurkaevu rajamisega saab hoida ära palju. Kvaliteetselt läbi viidud tööde raames on võimalik hoida ära pinnavee ja kõige ülemise, maapinna läheduses oleva, ning tõenäoliselt reostunud põhjavee sattumise puurkaevu. Selleks on vaja, et puurija paigaldaks piisavalt pika manteltoru, mis isoleerib ülemise põhjavee kasutatavast põhjaeest ning tagab, et paigaldatud manteltoru ja puuraugu vahele jääv tühemik saab korralikult suletud (tsementeeritud), et pinnavesi vesi ei hakkaks liikuma alla poole.

Seetõttu on soovitav hinnapakkumisse panna järgmised nõuded:

  • Soovitakse hinnapakkumist puurkaevu rajamiseks kogu protsessile alates projekteerimisest kuni kasutusloa väljastamiseni.
  • Puurija peab lahendama puurhiiva, puurimisel kasutatud puurlahuste ning puurimisel välja voolava vee ärastamise viisid.
  • Puurkaevu manteltorude sügavus peab olema piisava sügavusega, et hoida ära ülemise pinnavee ning ülemiste reostunud põhjaveekihitide vee sattumise kasutatavasse põhjaveekihti.
  • Puurimisel kasutatakse sellist puurimistehnoloogiat, kus rajatava puurkaevu manteltoru ei tõmmata seda puurimise ajal kaasa koos puuriga.
  • Puurkaevu manteltoru tsementeerimisel täidetakse puuraugu ja manteltoru vaheline tühemik tsemendiga alt ülesse protsessiga.
  • Puurkaevu töötav osa puuritakse lahti alles 12-24 tundi peale tsementeerimisprotsessi lõppu. Täpne tsemendi kivistumise aeg sõltub tootja juhistest.
  • Juhul kui kasutatakse topeltpöördpeaga puurimistehnoloogiat, siis tsementeeritakse manteltoru ümber olev tühemik läbi spetsiaalse segu sisestamise toru ning tsementeerimine peab toimuma alt ülesse.
  • Puuraugu servast, ülevalt alla segu kallates, tsementeerimist ei tohi teostada.

Puurkaevu rajades on risk mõlemapoolne, sest maa-alla ei näe me enne puurimist keegi. Eestis on väga hästi teada üldine geoloogiline ehitus ning põhjaveekihtide põhjavee kvaliteet, kuid on väga hästi teada ka see, et nii geoloogia kui põhjavee kvaliteet võivad erineda prognoosist tulenevalt kohalikest oludest.

Seetõttu on hea tava, et puurkaevu rajaja vastutab nõutud veehulga saamise projekteeritud veekihist, kuid ta ei saa vastutada põhjaveekihis oleva põhjavee loodusliku kvaliteedi eest. Seega peab puurija ühelt poolt garanteerima, et ülemiste põhjaveekihtide vesi ei jookseks puurkaevu, kuid teisalt peab tellija aktsepteerima, et põhjaveekihis võibki olla loodulikult kõrge raua, mangaani, arseeni, fluoriidide või muude ühendite sisaldus.

Kõik need riskid ja kohustused peaks olema enne lepingu sõlmimist omavahel läbi räägitud. Et kõik olulised etapid saaks enne lepingu sõlmimist üle käidud, siis oleme koostanud näidislepingu, mida võib soovi korral vabalt kasutada tervikuna või millest võib võtta soovi korral ka teile huvi pakkuvaid punkte.

Puurkaevu rajamise töövõtuleping | 33.52 KB | odt

Vastavad põhimõtted on kirjas ka puurkaevude rajamise määruses (Keskonnaministri määrus nr 43), kus § 9 on kirjas puurkaevu konstruktsiooni nõuded, mida puurija peab garanteerima:

Puurkaevu või -augu konstruktsioon peab:

  1. tagama põhjavee kaitstuse reostuse eest;
  2. tagama ehitusprojektikohase tootlikkuse ja ehitusprojektikohase tootlikkuse juures tahkete osakesteta vee;
  3. välistama saastunud vee, sh ülemiste põhjaveekihtide vee sissevoolu puurkaevuga või -auguga avatavasse põhjaveekihti;
  4. tagama, et puurkaevu või põhjaveeseire puuraugu rajamisel ulatuks manteltorude põhikolonn vähemalt 30 cm üle maapinna või ehitise põranda ja maapinnalt või põrandalt pärineva vee sissevool puurkaevu või -auku oleks välistatud;
  5. tagama manteltorude taguse ruumi isolatsiooniga sademevee ja maapinnalt arvates esimese põhjaveekihi teineteisest eraldamise;
  6. kindlustama, et isolatsiooni tagamiseks oleks eri põhjaveekihtide üksteisest eraldamisel ettepuuritud puuraugu ja manteltorude läbimõõtude vahe vähemalt 50 mm;
  7. tagama puurkaevu vett andva osa pudedate ja varisevate setete kindlustatuse ning nõutud veehulga läbilaskvuse;
  8. tagama puurkaevu puhastuspumpamise ja veetaseme mõõtmise võimaluse.

Puurkaevu rajamine käib mitmes etapis. Järgnevalt on mõned soovitused koos lisaga, mida peaksite arvestama ja kontrollima, kui puurkaevu ehitajad teie juurde jõuavad. Need soovitused on hea puurijaga läbi arutada juba hinnapakkumise ja lepingu sõlmimise ajal. Soovi korral on võimalik allolev etappide kirjeldus ning kontrolli tabel maha laadida ühe dokumendina.

Puurkaevu rajamise etapid | 441.52 KB | pdf
  1. Puurkaevu rajamine algab hetkest, kui puurijad saabuvad teie krundile.
  2. Ehitustegevuse alustamisest tuleb KOV-i teavitada, esitades läbi EHR veebikeskkonna ehituse alustamise teatise. Selle esitamise kohustus lasub maaomanikul, kuid kokkuleppel võib seda teha ka puurija. Vastavad kokkulepped tuleks fikseerida lepingus. On oluline, et puurimistööde alustamisel oleks kohal kas tellija ise või järelevalve, et kasutatav tehnoloogia ja puurinstrumendid oleks võimalik üle kontrollida.
  3. Puurimisel kasutatakse tihti kompressorit, mis teeb lärmi.
  4. Puurimise ajal tuleb puuraugust vett ja puurhiiva (puuri poolt peenestatud pinnas). Vaadake ja küsige puurijalt, kus ja mis toimuma hakkab ning kui suur saab olema kahju teie krundil. Väga oluline on rääkida läbi puurhiiva ja puurimisel eralduva vee käitlus. Sageli jäetakse see lihtsalt krundile voolama ning see võib tekitada mitteplaneeritud kahju.

Puurimine võib toimuda 2 meetodil – klassikaline puurimine või üheetapiline puurimine.

  1. Kui puurmasin on paigaldatud õigesse kohta, siis paluge puurijal enne puurtööde algust ette näidata kasutatav puurpea, millega auk puuritakse ning mõõtke selle diameeter. Tehke pilt koos joonlauaga ning võrrelge mõõtmistulemust projektis kirjutatuga. Kui need ei ühti, siis ärge lubage töödega alustada. Veenduge, et puurija poolt kasutatava puurpea diameeter on vähemalt 50 mm suurem kui kasutatava manteltoru välisdiameeter. Kui diameetrite vahe on väiksem, siis ärge lubage töödega jätkata. Kui diameetrite vahe on suurem, siis võib puurimisega jätkata.
  2. Kontrollige, et puurimise ajal ei tõmmataks koos puurpeaga kaasa ka hiljem puurkaevu jäävat manteltoru.
  3. Fikseerige puurimine fotodega ning võimalusel tehke ka lühike videoklipp, kus oleks näha puurmasinat ning puurimise tehnoloogiat.
  1. Jälgige, et manteltoru sisestamisel liigub manteltoru vabalt alla. Manteltoru ei tohi jääda mehhaaniliste takistuste taha ning seda ei või suruda jõuga läbi takistuste. Samas, arvestage, et kui tegemist on plastmassist manteltoruga, siis võib see muutuda ujuvaks. Kui manteltoru sisestamisel tekivad mehhaanilised takistused ja tahetakse kasutada jõudu, siis käskige peatada töö ja laske puurijal puurauk üle puurida.
  2. Kui teie objektil kasutatakse üheetapilist puurimist ning sisestatakse manteltorukolonn, mille alumises osas on filter, siis mõõtke ja lugege üle sisestatavad manteltorud ja filtertorud. Vaadake, kas see ühtib projektis kirjutatuga. Filtri kohal olevate manteltorude pikkus ei tohi olla lühem projektis planeeritust. Manteltorud võival olla pikemad, kuid siis veenduge, et rajatav puurkaev jääb projekteeritud veekihti. Vastupidisel juhul tuleb hetkel kehtiva määruse järgi (Keskonnaministri määrus nr 43) projekti muudatused kooskõlastada Keskkonnaametiga.
  3. Jälgige, manteltorule paigaldatakse tsentraatorid 10-12 m intervalliga.
  4. Klassikalise puurkaevu rajamise korral mõõtke ja lugege üle sisestatavad manteltorud. Vaadake, kas see ühtib projektis kirjutatuga. Manteltorude pikkus ei tohi olla lühem kui projektis. Manteltorud võival olla pikemad, kuid siis veenduge, et rajatav puurkaev jääb projekteeritud veekihti. Kui projekteeritavat veekihti tahetakse muuta, siis sellisel juhul tuleb hetkel kehtiva määruse järgi (Keskkonnaministri määrus nr 43) projekti muudatused kooskõlastada Keskkonnaametiga.
  5. Fikseerige puurimine fotodega ning võimalusel tehke ka lühike videoklipp, kus oleks näha manteltoru sisestamise protsessi.

3.4.1 Klassikaline puurimine

  1. Tsementeerimise ajal täidetakse manteltoru tagune ja puuraugu seina vaheline ruum täies ulatuses tsementlahusega.
  2. Tsementeerimine peab toimuma alt ülesse. Üldjuhul peab see toimuma läbi manteltoru. Tsementlahust peab olema nii palju, et see tõuseks manteltoru ja puuraugu tühemikkust maapinnani.
  3. Tsementeerimine võib toimuda ka läbi lisatoru, mis sisestatakse manteltoru ja puuraugu vahelises ruumis puuraugu põhjani ning läbi selle pumbatakse tsementlahust alt ülesse kuni maapinnani.
  4. Peale tsementlahuse sisestamist peab see kivinema 12-24 tundi vastavalt kasutusjuhendile.
  5. Peatage tööd kui tsementi tahetakse algusest peale valada lihtsalt manteltoru ja puuraugu vahelisse tühemikku. Paluge järgida projekti.
  6. Tsementlahu võib ülevalt peale kallata peale seda kui kogu manteltoru ja puuraugu vaheline tühemik on maapinnani täidetud, kuid seismise ajal tsementlahu vajub tühemikus alla poole tagasi. See võib juhtuda seetõttu, et tsementlahus on raskem kui vesi ja see võib teatud määral tungida kivimite tühemikese ja pooridesse surudes end põhjavee asemele.
  7. Fikseerige tsementeerimise protsess võimalikult paljude fotodega ning võimalusel tehke ka lühike videoklipp, kus oleks näha tsementeerimise protsessi.

3.4.2 Üheetapiline puurimine

  1. Enne tsementeerimise algust tuleb puuraugu seina ja manteltoru tagune tühemik täita liivapuistega kogu puurkaevu töötava osa ulatuses. Liivapuiste paigaldamise käigus tuleb konduktortoru järk-järgult puuraugust eemaldada saviluku paigaldamise tasemeni, vältimaks tühemiku teket filtritaguses ruumis. Lase puurmeistril kontrollida liivapuiste ülemise osa sügavust.
  2. Peale liivapuiste paigaldust peab sellele lisama vähemalt 0,5 m paksuses savikihi. Selleks kasutatakse paisuvaid savipelleteid.
  3. Peale savikihi paigaldust võib alata tsementeerimine, mille ajal täidetakse manteltoru ja puuraugu seina vaheline ruum täies ulatuses tsementlahusega.
  4. Tsementeerimine peab toimuma läbi lisatoru, mis sisestatakse manteltoru ja puuraugu vahelises ruumis savikihini ning läbi selle pumbatakse tsementlahust alt ülesse kuni see voolab maapinnale.
  5. Peatage tööd kui tsementi tahetakse algusest peale valada lihtsalt manteltoru ja puuraugu vahelisse tühemikku. Paluge järgida projekti.
  6. Tsementlahu võib ülevalt peale kallata peale seda kui kogu manteltoru ja puuraugu vaheline tühemik on maapinnani täidetud ning hakatakse eemaldama puuraugu seina toetavat konduktortoru. Toru eemaldamise ajal suureneb manteltoru ja puuraugu seina vaheline tühemik ning tsementlahu vajub tühemikus alla poole.
  7. Fikseerige tsementeerimise protsess võimalikult paljude fotodega ning võimalusel tehke ka lühike videoklipp, kus oleks näha tsementeerimise protsessi.
  1. Kui teie objektil kasutatakse üheetapilist puurimist, siis peatükk 3.5 ei ole teile asjakohane.
  2. Tsementeerimise ja puurkaevu töötava osa lahti puurimise vahele peab jääma vähemalt 12-24 tundi.
  3. Paluge puurijal näidata puurpead, millega puuritakse puurkaevu töötav osa ning mõõtke selle diameeter. Tehke puurpeast pilt koos joonlauaga. Kui teie puurkaevu töötavasse osasse on projekteeritud filter, siis vaadake, et diameetrite erinevus (puuraugu diameetri ja filtertoru välisdiameetri vahe) jääb samaks või suuremaks.
  4. Fikseerige koos puurijaga puurimise lõppsügavus.
  1. Puurkaev vajab peale puurimist alati puhastuspumpamist. Puhastuspumpamise viisi üle otsustab puurija.
  2. Peale puhastuspumpamist tehakse katse ning proovipumpamine.
  3. Katsepumpamine peab toimuma vähemalt 1,3 kordse projekteeritud tootlikkusega. Näiteks kui puurkaev projekteeriti tootlikkusega 1 m³/h, siis tuleb katsepumpamist teha vähemalt 1,3 m³/h tootlikkusega. Määruses on lubatud teha ka väiksema tõtlikkusega, kuid kui kaevu veeandvus on väiksem kui projektis lubatud, siis on selle aktsepteerimine omaniku poolt kokkuleppe kohaks omaniku ja puurija vahel.
  4. Katsepumpamist tuleb teha põhjaveetaseme stabiliseerumiseni puurkaevus ning puurijal tuleb määrata puurkaevu tootlikkus – kui palju langeb veetase katsepumpamisel kasutatud pumpamismahu korral. Seda on vaja, et edaspidi saaks puurkaevu pump õigele sügavusele.
  5. Katsepumpamise ajal peate kontrollima, kas pumbatavas vees on setet. Vastavalt Keskkonnaministri määrusele nr 43 peab puurkaev tagama ehitusprojektile vastava tootlikkuse ja vee ilma tahkete osakesteta. Setete tuvastamiseks võtke vett otse pumba voolikust või torust suurde klaasist anumasse ja vaadake, kas seal on setteid. Paluge pump välja lülitada, oodake mõni minut ning laske pump uuesti käivitada ja kontrollige, kas vees on endiselt setteid. Vesi peab pärast katset olema puhas kohe pärast pumba käivitamist. Korrake katset 2-3 korda või seni, kuni vesi on setetest vaba. Kuni vees on tahked osakesed, ärge kinnitage puurkaevu vastuvõtuakti, sest setted võivad hiljem ummistada teie veesüsteemi.
  6. Kui puurkaevust tuleb ilma tahkete osakesteta vett, saab võtta põhjaveeproovi. Põhjavee proovi võib võtta vaid vastava atesteeringuga veeproovivõtja. Kontrollige veeproovi võtja kehtivat atesteeringut ning fikseerige see proovivõtu aktis.
  7. Märkige koos proovivõtjaga proovipudelite nimetused proovivõtuprotokollis. Keemilise koostise jaoks võib vaja minna mitut pudelit. Mikrobioloogilise analüüsi jaoks kasutatakse alati eraldi proovipudeleid. Kontrollige kindlasti, et oleks olemas mikrobioloogilise proovi pudel ning see oleks korralikult täidetud.
  1. Enne lõpliku arve saamist on puurijaga vaja allkirjastada tööde üleandmise ja vastuvõtmise akt.
  2. Tehke seda vaid siis kui kõik tööd on tehtud vastavalt punktides 3.1-3.6 kirjeldatud nõuetele.
  3. Puurkaevu rajamise protsessi lõppedes peab puurkaev olema pealt kindlalt suletud korgiga.
  4. Kui lepingus on kirjas, et puurija peab korraldama ka puurkaevu kasutuloa saamise, siis ärge allkirjastage akti enne kasutusloa saamist.
